Złożyłeś wniosek do "Czystego Powietrza"? Oto kluczowe terminy, których musisz pilnować
Realizacja inwestycji w ramach programu "Czyste Powietrze" wymaga nie tylko odpowiedniego przygotowania technicznego, ale przede wszystkim skrupulatnego przestrzegania harmonogramu. Zrozumienie i pilnowanie wyznaczonych ram czasowych jest fundamentem sukcesu w tym przedsięwzięciu. Zaniedbanie tego aspektu może prowadzić do nieprzyjemnych konsekwencji finansowych i administracyjnych.
Dlaczego znajomość harmonogramu jest kluczowa dla Twojej dotacji?
Precyzyjna znajomość terminów jest absolutnie niezbędna, aby skutecznie przejść przez cały proces programu "Czyste Powietrze". Niedotrzymanie ich może oznaczać utratę przyznanego dofinansowania, a w skrajnych przypadkach nawet konieczność zwrotu już wypłaconych środków. Program ma na celu przyspieszenie transformacji energetycznej i poprawę jakości powietrza, dlatego też kładzie duży nacisk na terminowość realizacji zadań. Nieznajomość przepisów nie zwalnia z obowiązku ich przestrzegania, a w tym przypadku terminy są jednym z kluczowych elementów regulaminu.
Od kiedy dokładnie startuje zegar? Dzień złożenia wniosku a podpisanie umowy
Jednym z najczęstszych błędów popełnianych przez beneficjentów jest mylenie momentu rozpoczęcia biegu terminów. W programie "Czyste Powietrze" kluczowe terminy realizacji inwestycji liczone są od daty złożenia wniosku o dofinansowanie, a nie od daty podpisania umowy z Wojewódzkim Funduszem Ochrony Środowiska i Gospodarki Wodnej (WFOŚiGW). Jest to istotna różnica, która może mieć wpływ na ostateczny czas, jaki masz na wykonanie prac. Dlatego zawsze zwracaj uwagę na datę widniejącą na potwierdzeniu złożenia wniosku.
Ile masz czasu na realizację inwestycji? Konkretne ramy czasowe programu
Program "Czyste Powietrze" oferuje różne ścieżki wsparcia, a każda z nich wiąże się z określonymi ramami czasowymi na realizację zaplanowanych prac. Zrozumienie tych różnic jest kluczowe dla prawidłowego zaplanowania całego przedsięwzięcia.

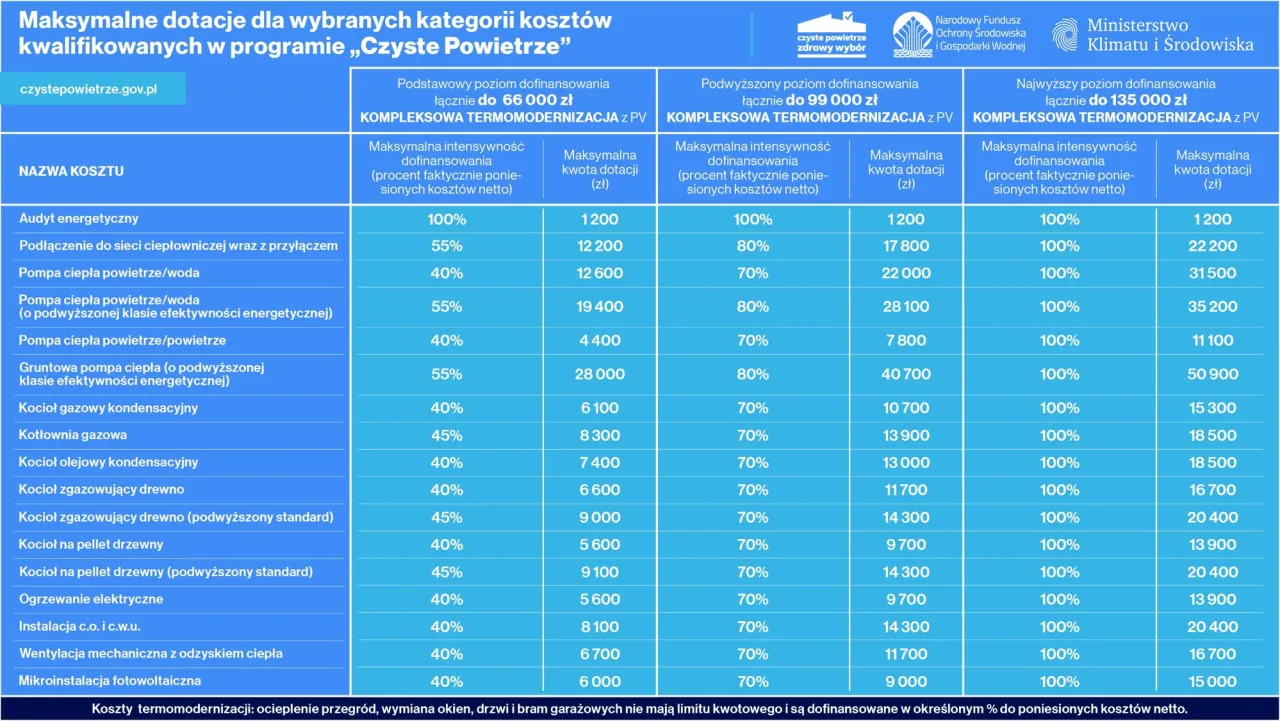

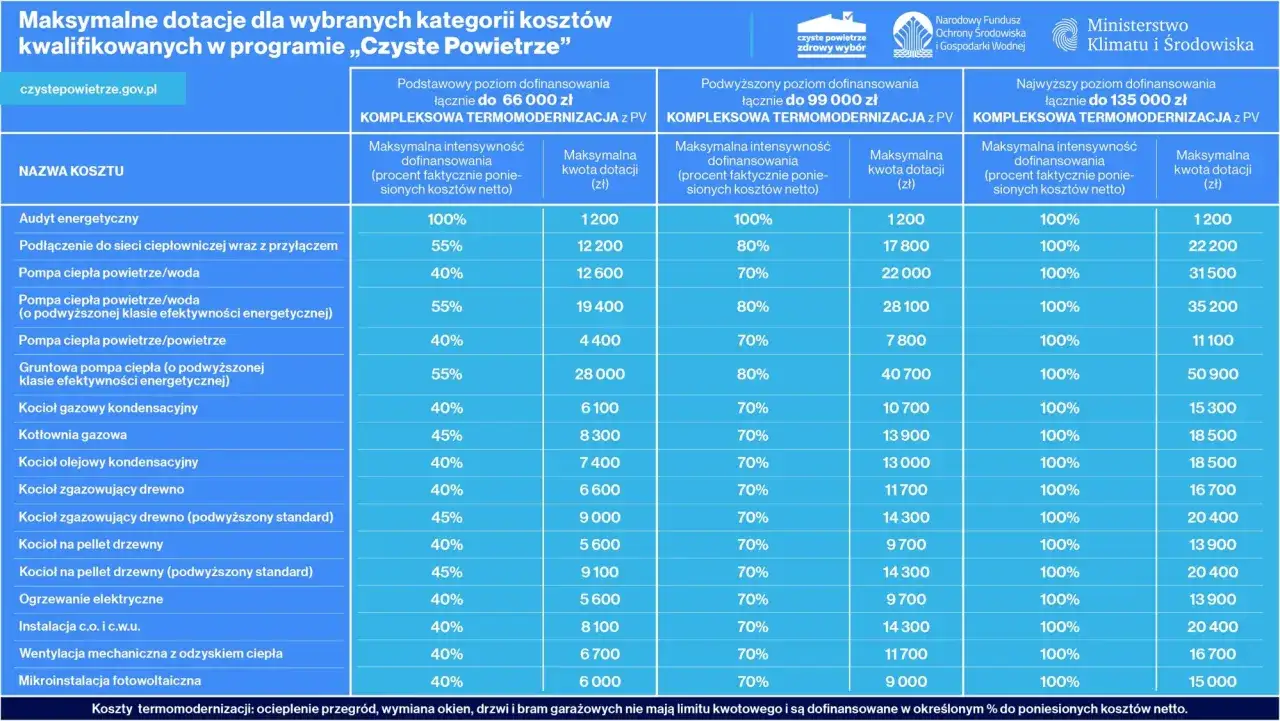

Standardowa dotacja: Ile miesięcy na wymianę pieca i termomodernizację?

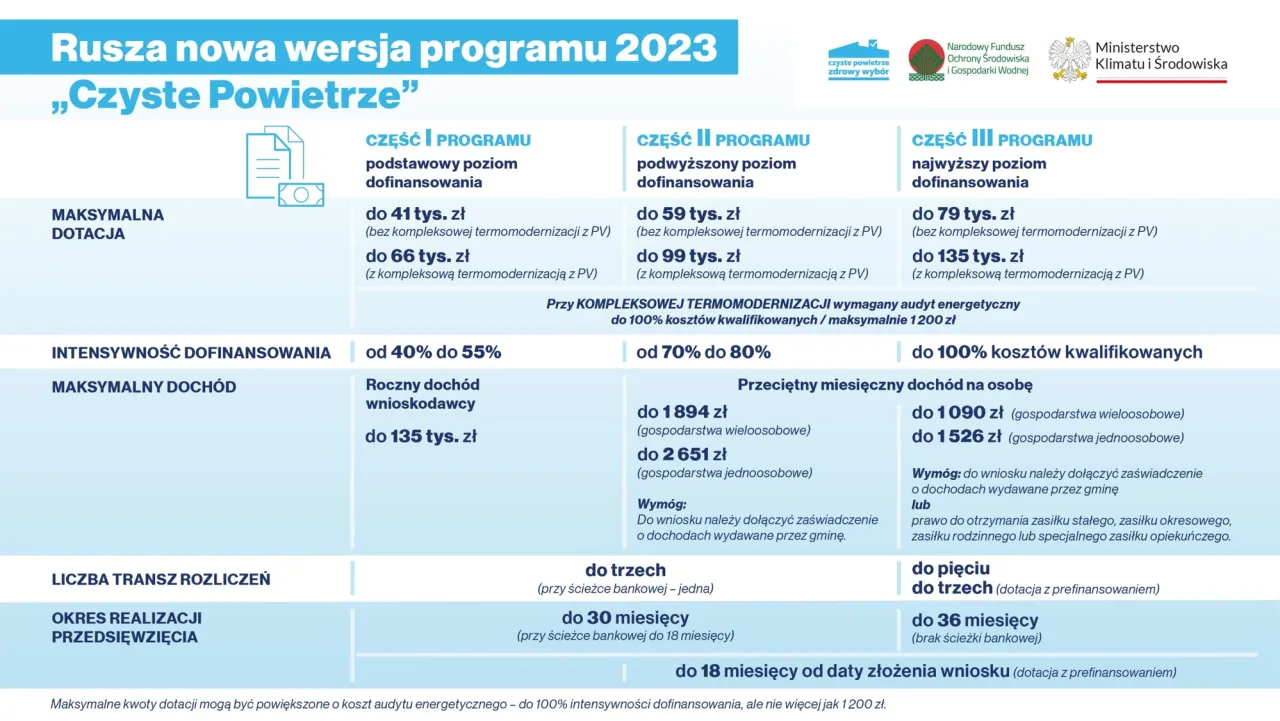

W przypadku standardowej ścieżki dotacyjnej, beneficjenci mają zazwyczaj od 24 do 30 miesięcy na realizację całego przedsięwzięcia. Zgodnie z informacjami dostępnymi na stronach programu, dla wniosków złożonych od 29 lipca 2019 roku termin ten wynosi 30 miesięcy. Jest to wystarczający czas na przeprowadzenie większości prac związanych z wymianą źródła ciepła czy termomodernizacją budynku, pod warunkiem odpowiedniego zaplanowania kolejnych kroków.
Ścieżka z prefinansowaniem: Dlaczego tutaj czas jest krótszy?
Ścieżka z prefinansowaniem została zaprojektowana tak, aby jeszcze bardziej przyspieszyć proces inwestycyjny. W tym wariancie termin na realizację całości przedsięwzięcia jest krótszy i wynosi 18 miesięcy od daty złożenia wniosku. Krótszy okres wynika z faktu, że beneficjent otrzymuje część środków finansowych z góry, co pozwala na szybsze rozpoczęcie i prowadzenie prac. Wymaga to jednak jeszcze lepszego planowania i sprawnego zarządzania budżetem.
Najwyższy i podwyższony poziom dofinansowania: Czy obowiązują te same zasady?
Co do zasady, terminy realizacji inwestycji w programie "Czyste Powietrze" są takie same dla wszystkich poziomów dofinansowania podstawowego, podwyższonego i najwyższego. Kluczowe znaczenie ma tutaj ścieżka realizacji standardowa czy z prefinansowaniem a nie wysokość przyznanej dotacji. Chyba że szczegółowe zapisy regulaminu programu lub indywidualnej umowy stanowią inaczej, co jest rzadkością w kontekście ogólnych terminów.
Ostateczna data końcowa dla wszystkich: Termin, którego nikt nie może przekroczyć
Niezależnie od tego, kiedy złożono wniosek i jaką ścieżkę wsparcia wybrano, istnieje absolutnie ostateczny termin, którego nie można przekroczyć. Wszystkie inwestycje w ramach obecnej perspektywy programu "Czyste Powietrze" muszą zostać ostatecznie zakończone i rozliczone do 30 czerwca 2029 roku. Jest to data graniczna, po której nie będzie możliwości dalszego rozliczania prac wykonanych w ramach przyznanych środków.
Planowanie prac krok po kroku – jak zmieścić się w terminie?
Skuteczne zaplanowanie prac to podstawa, aby zmieścić się w wyznaczonych przez program "Czyste Powietrze" terminach. Bez dobrego planu nawet najdłuższy okres może okazać się niewystarczający.
Audyt energetyczny: Obowiązkowy pierwszy krok, który musisz uwzględnić w harmonogramie
Od 2025/2026 roku, dla wszystkich wniosków składanych w programie "Czyste Powietrze", audyt energetyczny stał się obowiązkowy przed rozpoczęciem prac. Jest to kluczowy dokument, który określa zakres niezbędnych działań termomodernizacyjnych. Należy go uwzględnić w harmonogramie jako jeden z pierwszych etapów, ponieważ jego wykonanie i analiza mogą zająć trochę czasu, a bez niego nie można rozpocząć niektórych prac.
Podział inwestycji na etapy: Sposób na zarządzanie dużym projektem
Duże projekty, takie jak kompleksowa termomodernizacja domu, mogą przytłaczać. Dlatego warto podzielić inwestycję na mniejsze, bardziej zarządzalne etapy. Pozwala to na lepsze monitorowanie postępów, łatwiejsze identyfikowanie potencjalnych problemów i utrzymanie motywacji. Każdy ukończony etap przybliża Cię do celu i daje poczucie kontroli nad projektem.
Wybór wykonawcy a harmonogram: Na co zwrócić uwagę w umowie?
Wybór odpowiedniego wykonawcy to kluczowy element sukcesu. Przy podejmowaniu decyzji zwróć uwagę nie tylko na cenę i doświadczenie, ale przede wszystkim na dostępność ekip i ich zdolność do dotrzymania ustalonych terminów. W umowach z wykonawcami warto zawrzeć szczegółowe klauzule dotyczące harmonogramu prac, etapów realizacji oraz ewentualnych kar umownych za opóźnienia. To zabezpieczy Twoje interesy i pomoże utrzymać projekt na właściwych torach.
Potencjalne opóźnienia: Dostępność ekip, dostawy materiałów i pogoda – jak się zabezpieczyć?
Nawet najlepiej zaplanowany harmonogram może zostać zakłócony przez nieprzewidziane okoliczności. Ograniczona dostępność fachowców, długie terminy dostaw materiałów budowlanych czy niekorzystne warunki pogodowe to tylko niektóre z czynników, które mogą wpłynąć na opóźnienia. Aby się na nie przygotować, warto zamawiać materiały z odpowiednim wyprzedzeniem, uwzględnić w harmonogramie pewien bufor czasowy na nieprzewidziane zdarzenia i być elastycznym w planowaniu.
Prace zakończone – co dalej? Terminy związane z rozliczeniem dotacji
Po zakończeniu wszystkich zaplanowanych prac przychodzi czas na kluczowy etap rozliczenie dotacji. Tutaj również obowiązują ściśle określone terminy, których niedotrzymanie może pokrzyżować plany.
Czym jest wniosek o płatność i kiedy musisz go złożyć?
Wniosek o płatność to dokument, którym beneficjent zwraca się do WFOŚiGW o wypłatę przyznanych środków. W przypadku korzystania ze ścieżki z prefinansowaniem, masz dokładnie 120 dni kalendarzowych od daty wypłaty zaliczki na złożenie wniosku o jej rozliczenie. Jest to termin, który należy zapamiętać i skrupulatnie przestrzegać, aby móc prawidłowo zakończyć proces finansowania inwestycji.
Jak szybko otrzymasz zwrot pieniędzy na konto? Oficjalne terminy WFOŚiGW
Po złożeniu kompletnego i prawidłowo wypełnionego wniosku o płatność, Wojewódzki Fundusz Ochrony Środowiska i Gospodarki Wodnej ma określony czas na jego rozpatrzenie i wypłatę środków. Zazwyczaj WFOŚiGW ma do 30 dni na wypłatę środków od momentu otrzymania kompletnego wniosku. Warto jednak pamiętać, że w niektórych, bardziej skomplikowanych przypadkach, czas na rozpatrzenie samego wniosku o płatność może wynieść do 60 dni.
Rozliczenie zaliczki przy prefinansowaniu: Masz na to dokładnie 120 dni
Podkreślamy to raz jeszcze, ponieważ jest to niezwykle ważne: w przypadku dotacji z prefinansowaniem, termin 120 dni na rozliczenie otrzymanej zaliczki jest nieprzekraczalny. Spóźnienie w złożeniu wniosku o płatność lub brak wymaganej dokumentacji może skutkować koniecznością zwrotu otrzymanej zaliczki. Dlatego tak ważne jest, aby na bieżąco gromadzić wszystkie niezbędne dokumenty i przygotować wniosek o płatność zaraz po zakończeniu prac.

Co zrobić, gdy termin realizacji jest zagrożony?
Nawet przy najlepszych staraniach, czasami pojawiają się sytuacje, które stawiają pod znakiem zapytania dotrzymanie ustalonych terminów. Ważne, by wiedzieć, jak w takich momentach postępować.
Przekroczenie terminu: Jakie są realne konsekwencje finansowe?
Przekroczenie ustalonych terminów realizacji inwestycji w programie "Czyste Powietrze" może mieć poważne konsekwencje finansowe. Najczęściej skutkuje to utratą prawa do dofinansowania. W sytuacji, gdy środki zostały już wypłacone, beneficjent może zostać zobowiązany do ich zwrotu w całości lub części. Dlatego tak ważne jest, aby na bieżąco monitorować postępy prac i reagować na potencjalne problemy.
Czy można wydłużyć termin? Procedura aneksowania umowy z WFOŚiGW
Program "Czyste Powietrze" przewiduje możliwość przedłużenia terminu realizacji inwestycji, jednak wymaga to formalnej procedury. Istnieje możliwość aneksowania umowy z WFOŚiGW w celu przesunięcia terminu. Należy jednak pamiętać, że jest to uzależnione od zgody Funduszu i wymaga złożenia odpowiedniego wniosku wraz z wyczerpującym uzasadnieniem przyczyny opóźnienia. Nie ma gwarancji, że wniosek zostanie pozytywnie rozpatrzony.
Kiedy i jak poinformować Fundusz o możliwym opóźnieniu?
Jeśli widzisz, że dotrzymanie terminu staje się niemożliwe, nie czekaj do ostatniej chwili. Proaktywna komunikacja z WFOŚiGW jest kluczowa. Jak najszybciej poinformuj Fundusz o zaistniałej sytuacji, przedstawiając konkretne przyczyny opóźnienia i proponowane rozwiązania lub nowy harmonogram prac. Taka otwartość i współpraca zwiększa szanse na pozytywne rozpatrzenie ewentualnego wniosku o przedłużenie terminu.
Praktyczne wskazówki, jak uniknąć problemów z terminami
Unikanie problemów z terminami w programie "Czyste Powietrze" to kwestia dobrej organizacji i świadomości procedur. Oto kilka praktycznych wskazówek, które pomogą Ci przejść przez ten proces bez zbędnych komplikacji.
Dokumentacja od A do Z: Jakie dokumenty przygotować, by uniknąć poprawek i opóźnień?
- Faktury i rachunki: Upewnij się, że wszystkie faktury są wystawione prawidłowo, z pełnymi danymi, datami i opisem wykonanych prac lub dostarczonych materiałów.
- Protokoły odbioru prac: Po zakończeniu poszczególnych etapów lub całości inwestycji, sporządź protokół odbioru prac, który potwierdzi ich wykonanie i zgodność z umową.
- Certyfikaty i atesty: W przypadku zakupu urządzeń grzewczych lub materiałów budowlanych, przechowuj certyfikaty potwierdzające ich parametry i zgodność z normami.
- Potwierdzenia płatności: Zachowaj dowody wpłat za materiały i usługi, które będą niezbędne do rozliczenia.
- Wniosek o płatność: Przygotuj go starannie, zgodnie z wytycznymi programu, aby uniknąć błędów formalnych.
Kompletna i poprawna dokumentacja to podstawa sprawnego rozliczenia. Im lepiej przygotujesz się na tym etapie, tym mniej problemów napotkasz później.
Kontakt z WFOŚiGW: Dlaczego warto być w stałym kontakcie z urzędem?
Utrzymywanie regularnego kontaktu z Wojewódzkim Funduszem Ochrony Środowiska i Gospodarki Wodnej jest niezwykle cenne. Pracownicy Funduszu są po to, aby udzielać wsparcia i rozwiewać wątpliwości. Nie bój się zadawać pytań lepiej wyjaśnić niejasności na wczesnym etapie, niż popełnić błąd, który będzie kosztował Cię czas i pieniądze. Regularne konsultacje mogą zapobiec wielu problemom i opóźnieniom.
Przeczytaj również: Program Moje Ciepło - Jak zdobyć 21 000 zł na pompę ciepła?
Dobre praktyki beneficjentów, którzy sprawnie zrealizowali swoje inwestycje
- Wczesne planowanie: Rozpoczęcie planowania i przygotowań jeszcze przed złożeniem wniosku.
- Wybór sprawdzonych wykonawców: Korzystanie z usług firm z dobrymi referencjami i doświadczeniem w realizacji podobnych projektów.
- Regularne monitorowanie postępów: Cykliczne sprawdzanie, czy prace postępują zgodnie z harmonogramem.
- Budowanie buforów czasowych: Uwzględnianie w harmonogramie dodatkowego czasu na nieprzewidziane okoliczności.
- Dbałość o dokumentację: Systematyczne gromadzenie i porządkowanie wszystkich dokumentów związanych z inwestycją.
